9月2日,重庆能源集团(云南)纳佐煤矿35KV地面配电所受电一次成功。
纳佐煤矿35kV地面变电所采用两回35kV供电电源,一回35kV供电电源引自墨红35kV变电站,供电线路约为LGJ-185/3.5km,另一回35kV供电电源引自竹园35kV变电站,供电线路约为LGJ-185/13km。
该变电所设置2台SZ11型35/10.5kV主变压器,每台变压器容量为6300kVA。

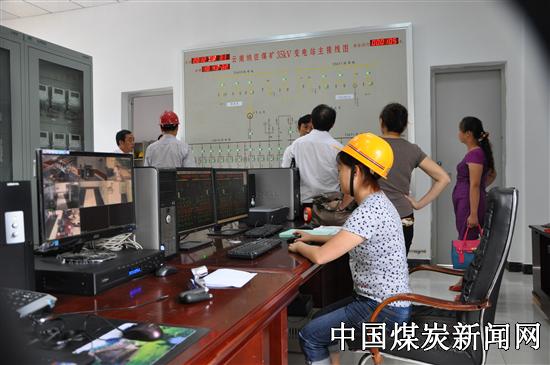

2日上午,各项准备工作均已就绪,倒送电调试领导小组领导召开会议制定送电过程及细节,随后宣布倒送电工作正式开始。下午2时27分,高压变压器进行第一次冲击试验成功后,又成功对高压厂变进行了4次冲击试验;随后封母排、6KV母线等各受电设备运行正常,所有保护、仪表、信号指示均准确无误。
作为新井建设里程碑节点,公司、矿领导、调试领导小组和参加调试人员高度重视,永荣电厂等参建建设单位克服了安装时间紧、任务重等诸多不利因素,科学组织、精心调试、加强沟通、统筹安排,积极解决设备问题,连续奋战进行设备安装调试,为完成35KV配电所倒送电工作创造了良好的条件。
为了倒送电能够成功完成,纳佐煤矿相关专业人员和各参建单位积极进行准备和协调,6月调试电源线路成功通过验收为35KV配电所受电奠定了基础。
此次纳佐煤矿35KV配电所受电的顺利完成,标志着纳佐煤矿项目建设取得阶段性胜利,为确保纳佐煤矿在2014年投产奠定了坚实的基础。(陈江华、王希财)
| |||
