| 为了早日试运转——山西焦煤汾西矿业香源煤业1204工作面安装试产侧记 | |||
| 煤炭资讯网 | 2013-1-25 1:14:44 通讯特写 | ||

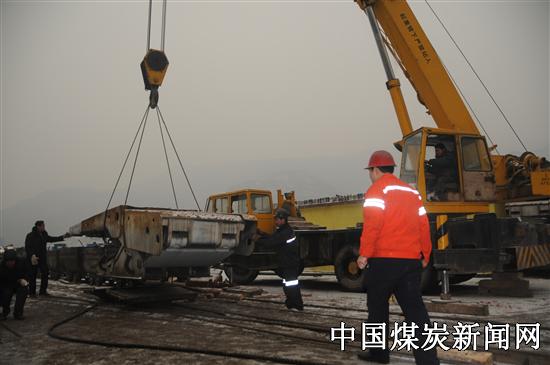

![]() 图为紧张繁忙的液压支架运输现场
“紧紧绳,好,停一下……”2012年12月22日十点三十分,山西焦煤汾西矿业香源煤业1204综采准备工作面,跟班领导准备队支部书记王利勇正在现场紧张指挥。伴着一道道指令的发出,十几吨重的液压支架在钢丝绳的牵引下慢慢向预定位置移动。这是近一个月来开始安装的第一百个支架,此时距离联合试运转时间还有9天时间。
进入四季度以来,随着1200工作面回采进程的加快,确保采掘衔接工作摆上了首要议事议程。按照年初计划,待回采面末采回收后再进行新面安装。在汾西矿业的大力支持下,通过多方协调,采取从兄弟单位抽调“闲置”设备等方式,先期进行备采工作面安装,变顺序作业为交差作业。这一变,缩短了一个月的停产周期,为明年产量任务的完成打下了坚实基础,极大地调动了全员的工作积极性。
“涉及安装的单位留一下。”每日早调会后,调度室主任王丑儿总要将参战单位和有关领导留下开小会,对安装工作进行再协调、再安排、再落实。面对时间紧、任务重、未尝试的全新挑战,确定设备安装施工队伍的难题摆在大家面前。“目前各项前期准备工作基本就绪,我们有初次参与1200工作面准备的经验,有一支经过两年多实践锻炼的队伍,我主张由我们自己的队伍来完成。”11月22日召开的工作准备会上,快人快语的生产矿长王宝忠的意见得到了公司党政的认同。一场以准备队为主体各专业各工种齐上阵的安装战役在千米运输线上全面展开。
175米切眼长度,118架液压支架,1000余米皮带,9台设备列车……记录在工作日志上的数字每天发生着位置变化。为确保安装工作的顺利进行,公司上下牢固树立一盘棋思想,调动一切积极因素,抽调精兵强将,优化人员配置,出台激励制度,朝着既定目标全力挺进。调度室精心编制安装计划,严格标准化作业程序,协调档手问题,并安排科队级干部跟班盯面,班班通报安装进度。承担工作面支架安装任务的准备队,提前完成备采工作面调轨、铺轨、无极绳绞车安装等先期工程,队干跟班现场指挥,查除隐患,每天以平均9架支架的安装速度挺进。通过合理调配人员,力争在圆满完成好工作任务的同时,培养自己的专业队伍。综采队在全力做好矿区首个综采面末采回收工作的同时,抽调25名有相关经验的人员充实安装队伍。运转队全力确保整个运输工作安全高效,克服时间紧,人员经验缺等不利因素,在精心组织上下功夫,在安装端头支架前,为减少运输时间、提高功效,焊接了支架模型,并在变坡点附近健全了固定式的阻车器等设施。运输区、安监处、机电区等针对运输路线中的马背和切眼高坡度等薄弱环节,制定专项措施,增派专人监护,设好各类警戒,检查各种运输设备的完好情况。严格执行“行人不行车,行车不行人”和“一坡三挡”制度,严防跑车事故发生。精心编制作业进度,确保供用电配套设施的同步跟进。通风区、抽放队、瓦检队、监控队等加大瓦斯监控力度,合理调配采掘风量,完善通风系统,提前做好预抽预采工作,为后续工作打下坚实基础。
“雪天路滑,设备车辆无法到达材料广场。”12月21日,一场大雪覆盖了矿区,影响了正常的安装秩序。接到应急报告的调度室很快将情况汇报了值班领导。“全体中层干部自带工具集中清理道路。”刚刚参加完平衡会的人员很快聚集起来,仅仅一个多小时,便在飘落的雪花中清理出了一条通道,满载设备的车辆隆隆驶过。
翻开准备队的月度考勤表,每个人的名字后面都是一长串红色的印章。“安装开始后,队里加班延点是家常便饭。”技术员韩华介绍说:“队长李忠仁、副队长苗五旺等只休息了一天,每个班下井都在九个小时以上。”全体参战队员的共同努力,确保了安装工作的顺利进行。在12月19日汾西矿业四季度安全质量标准化检查中,工作面设备安装情况得到了专业组的一致好评。带队领导指出:在这样的条件下,缺乏安装经验的队伍干成这样不容易。如果说安装质量创下了建矿以来的最高水平,那么安全工作则创下了一项新的记录。用运转队队长苏秀生的话说:在整个安装调试过程中,全体参战百余名人员连个手皮皮也没有碰破。
12月31日八点班,1204工作面试采工作正式开始。随着调度室一声令下,采煤机、转载机、运输皮带等配套设施逆煤流逐一启动,相继剥落的煤层,逐渐汇聚成一条河流,在千米运输线上欢快的流淌,朝着联合试运转终点不断涌来。
| |||
