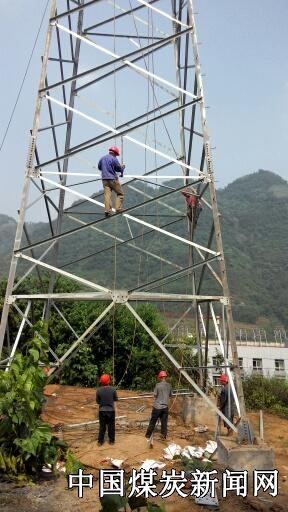

![]() 近日,在筠连县维新镇沐爱110kv变电站至新维煤矿35kv架空输电线路二回路施工现场,川南建工机电安工程项目部全体干部职工正在忙碌着。这是新维矿井基本建设期间安全生产及生活的主供电源,也是新维矿井双电源必不可少回路之一,该线路全长1.7公里(其中架空线路1.37公里,电缆线路0.33公里)。
自建矿以来,因新维煤矿使用的是单电源供电系统,电压及不稳定,频繁停电,少者1至2个小时,多者2至3天,偶尔甚至长达一个星期之久,给甲乙双方的正常生产、生活带来极大的影响。为确保工程安全顺利、保质保量完成,促进新维煤矿又好又快发,机电安装工程项目部党政领导亲临现场指挥“战斗”,上下一心密切配合,无论环境条件多么恶劣,他们始终保持建工人特有的能吃苦,能战斗本色,整个施工现场处处都是他们忙碌的身影和有序的工作场景。工作中,他们对施工的每一道工序进行严格检查,按照施工措施精心组织,每天工作近12个小时,仅6天紧张有序的工作,已经完成4#杆、5#杆至35kv变电站110JG3单回耐张转角塔2基。 据悉,为确保以后用电的安全和雨季“三防”工作的开展,沐爱110kv变电站出线采用YJV-35Kv-3×240交联铠装电缆埋沟敷设,架空导线采用选用LGJ-240/30,中间支撑采用24米门杆5基,起杆和尾杆采用110JG3单回耐张转角塔2基,施工过程中,必须严格按照设计要求安装线路防雷接地装置。按照目前的施工进度(不受外界因素影响),该工程在6月上旬将全面竣工。
| |||
