神华胜利能源公司重点工程按计划推进

煤炭资讯网 2015-10-29 14:38:10    局矿快报
   【本网讯】今年,神华胜利能源公司有两项重点工程,一是破碎站移设工程,二是胜利发电厂工程。目前这两项工程都按计划推进,取得了重要进展。

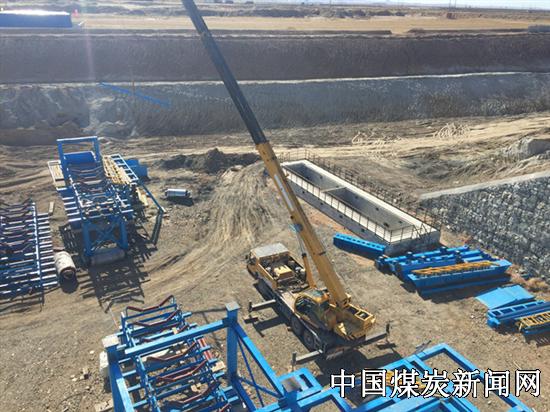

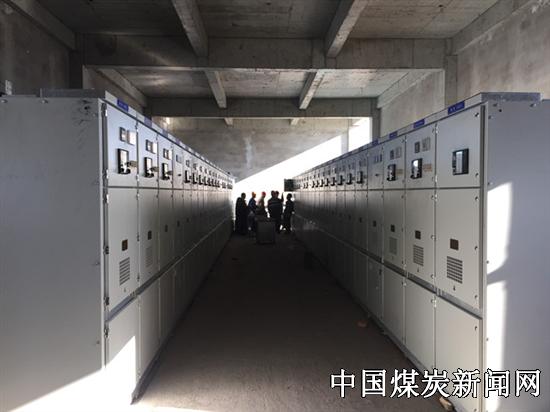

     截止到10月末,破碎站移设工程土建工程已基本完成,包括1、2、3号破碎站土建工程;601、602、401、402、101、102输煤皮带土建工程与钢结构工程;10、11、12号转载站土建工程;2号筛分破碎间与配电室土建工程。安装工程亦正在抓紧时间进行,主要包括3号破碎站大型卸料平台的设备安装,按计划3号破碎站要求春节前具备生产条件,其他安装工程也有条不紊的进行中,确保按照计划工期竣工。

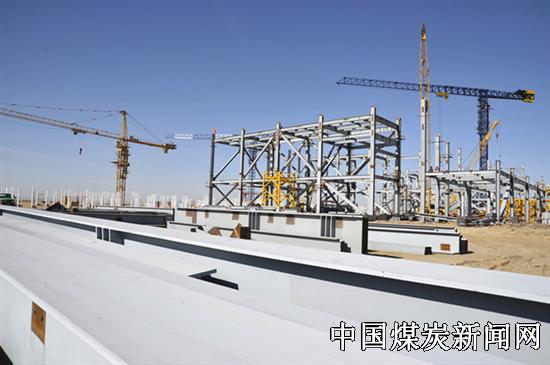

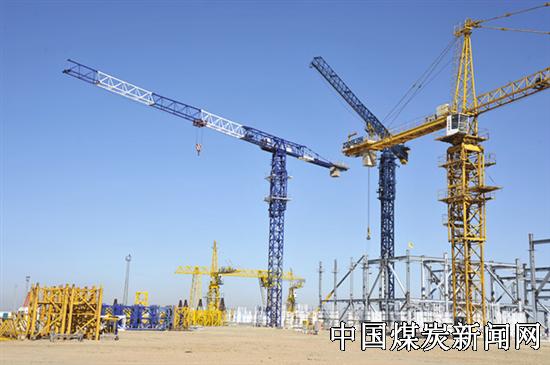

    胜利发电厂主要是钢架吊装工程。截止10月16日,由天津电建施工的1#锅炉一层钢架除了炉后予留L-B24.5柱及相附支撑梁未安装以外全部吊装完成,二层钢架已安装23根立柱及相应支撑梁,完成二层钢架吊装总量60%左右。由东电一公司施工的2#锅炉一层钢架除部分水平支撑外全部吊装完成,二层钢架已经安装立柱26根及相应支撑梁,完成二层钢架吊装总量65%左右。三四层的钢架制作也在紧锣密鼓的进行,计划今年完成四层的吊装。

     目前,锡林浩特已寒风凛冽,但各路施工队伍,斗志不减,在确保安全,确保质量的前提下,正抓紧施工,力争为公司全年的施工收尾画上一个圆满的句号。



本网通讯员:武 鸣      编 辑:肖平
声明:本网站新闻版权归煤炭资讯网与作者共同所有,任何网络媒体或个人转载,必须注明“来源:煤炭资讯网(www.cwestc.com)及其原创作者”,否则本网将保留追究其相关法律责任的权利。转载是出于传递更多信息之目的,若本网转载有来源标注错误或侵犯了您的合法权益,请作者持权属证明与本网联系(本网通讯员除外),我们将及时更正、删除,谢谢。 邮箱地址:1017016419@qq.com


声明:本网站新闻版权归煤炭资讯网与作者共同所有,任何网络媒体或个人转载,必须注明"来源:煤炭资讯网(www.cwestc.com)及其原创作者",否则本网将保留追究其相关法律责任的权利。
转载是出于传递更多信息之目的,若本网转载有来源标注错误或侵犯了您的合法权益,请作者持权属证明与本网联系(本网通讯员除外),我们将及时更正、删除,谢谢。 邮箱地址:1017016419@qq.com

总编辑:李光荣    副总编:韩一凡  顾问:王成祥、王金星  主编:杨建华(网站监督)  编辑:欧阳宏、黄永维、曹田升、陈茂春、胡九潭
备案序号:渝ICP备17008517号-1|渝公网安备50010702502224号
电话:(023)68178780、13883284332
煤炭资讯网原中国煤炭新闻网
