加强系统防寒防冻 保证设备安全启机 | |||
| 同煤漳电大唐塔山发电公司2#机组冷态启动成功并网发电 | |||
| 煤炭资讯网 | 2016-2-29 11:27:00 经验交流 | ||
|
【本网讯】同煤漳电大唐塔山发电公司两台600MW机组,按照山西省电网调度的统筹安排,于1月底先后双机停备,全部设备进入严寒气候条件下的防冻停运状态。经历一个月寒冻的考验,2号机组于2月27日顺利开机、并网,取得了机组冷态启动成功。
![]() 该公司双机停备,意味着机房没了暖气,在-26℃的严寒天候条件下,必须对机房内的除盐水、冷却水、消防水等系统进行放水防冻,全部设备进入防冻停运的“冬眠”状态。

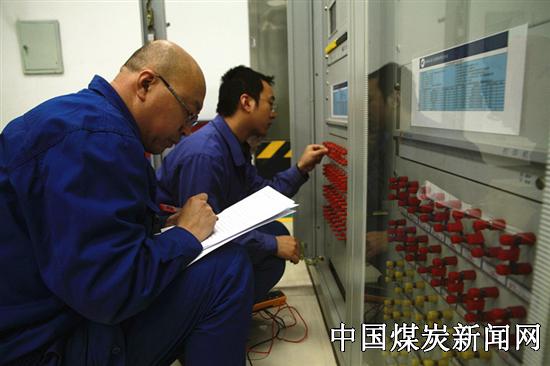

![]() 机组的开启是一个不稳定的加热过程,各部分的热应力、热变形、胀差及振动均影响到机组的安全运行,机组冷态启动尤为困难。2月26日,接到启动2号机组的通知后,该公司召开了专题工作会议,讨论冷态开机工作方案、分析开机过程中可能出现的不利因素,选择合适的启动参数及升温升压率,防止汽轮机各部件由于温度剧烈变化产生热疲劳而影响安全稳定运行。
![]() 开停机是发电厂的常规工作,但在寒冬季节,机组设备处于防寒防冻状态下启动,还是首次。该公司管理人员24小时双岗值班,现场特别关注,张电项目部干部职工,放弃了周末休息时间,昼夜奋战,全力投入,对汽、水、煤、油、风等系统设备逐项启动,在20个小时之内,将全部设备由“冬眠”状态快速转换到备用状态。

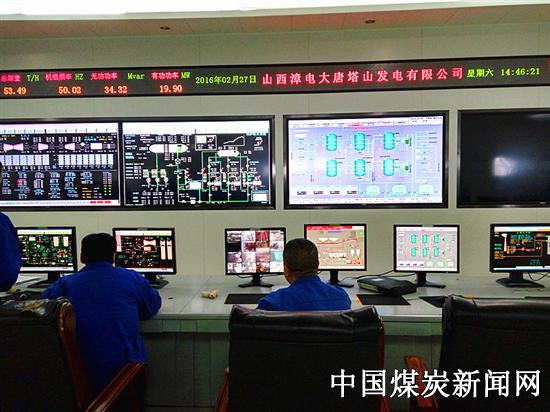

闭式冷却水管道,有一段是架设在机房外部6米高空,尽管采取了放水、保温、防冻措施,26日试运风机时发现没有冷却水,维护部迅速对水泵、管道进行检查,几百米长的管道,检查需要一定的时间,他们夜以继日,连续奋战,终于在当日23点前恢复了闭式冷却水。同时,机组各系统的恢复也在有序展开。热工保护传动,锅炉注水、点火,汽机冲转定速,发电机并网,升温升压升负荷,一步一步紧锣密鼓、鳞次栉比地进行着,27日14:43分,2号机组顺利并网,宣告塔电公司2号机组冷态启动成功。
| |||
