为了满足机房安全等级保护标准要求,冀中能源峰峰集团总医院信息管理科的机房在党员干部的带领下,由该院食堂东侧的老卫校楼五楼自主搬迁至急诊楼的五楼新址,此次搬迁该院信息管理科为本院节支十五万元。
![]() 信息管理科吴涛说:“搬迁可不是东西搬过去就没事了,还有接线、测试等等许多前期、后期工作要完成,为了机房搬迁我们都一个多月没休息了!”
![]() 峰峰集团总医院信息管理科搬迁那几天正是天气突然变热的时候,大家在自己搬迁的过程中付出了辛勤的劳动与汗水。首先,搬迁工作经过了三个星期的前期的光纤通讯、电缆的布线准备,准备过程中,党员、科主任韩英哲走遍每一个现场详细测量、做好线路合理布设设计,为了增收节支,能用的旧线路通过测试依然要用,需要铺设新线路的地方,为了赶进度他跟着施工队一起搬梯子,挖地沟,督导布设光纤等电缆约三千多米,做好一切准备工作,力争中心机房设备在搬迁中万无一失。

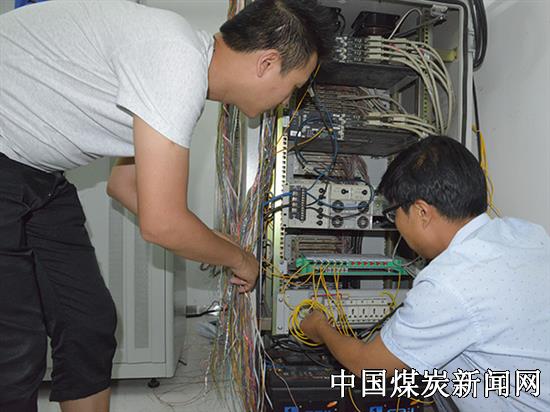

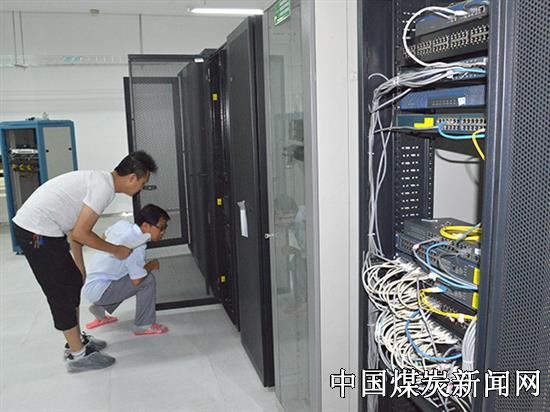

![]() 经过周密安排和部署,为了尽量减少信息系统停用造成的损失,减少对医院信息管理的影响,搬家前启动全院信息紧急预案,搬家时间选择在晚上患者比较少,对工作影响最小的端午假期时间开始搬迁。在端午节头一天晚上,一下班紧张的搬迁就开始了。机房的核心设备包括六个机柜、三十二台服务器,这些娇贵的宝贝碰不得、摔不得,每一样东西都需要平稳的运输,而原来的老机房在楼的五楼顶楼,此楼没有电梯,设备的搬迁只能全靠大家肩扛手抬、爬楼梯。信息科的两名党员郭向勇和科主任韩英哲带头发挥党员先锋模范作用,其他人员不甘示弱,一趟趟往返于一楼到五楼,新机房选址在急诊科楼的五楼,到最后一层也是没有电梯需要大家一个个设备的抬上去。当日晚上从六点半开始搬迁,大家汗流浃背,任劳任怨,每名员工上下楼几十余次,郭向勇同志配电改造完毕,紧接着曹晓峰、吴涛同志网络连通、李素超调试服务器及相关设备,主任韩英哲跟踪督导、协调指挥,在大家共同努力下于第二天早上八点半的时医院的收费等管理系统已经开始正常使用,再到中午十二点,所有设备接通并调试完毕,直到搬迁完毕,中间没有出现任何差错。

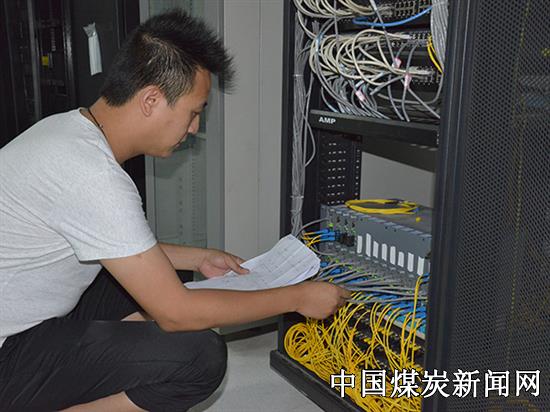

![]() 该院信息管理科职工吴涛说:“除了上下楼搬迁,我们机房等处的上百条接线改造,布线就用了5箱子线,每箱线长三百余米。还有UPS电源改造等等,工作非常繁杂。”据了解,机房仅搬迁就需花费十余万元,这次总医院信息管理科精打细算的自主搬家,包括配电箱、防雷设备、电缆复用等内容,共为医院节支十五万元。
| |||
