| 抓安全、保生产、全力冲刺12月----中煤三建建安公司灵璧体育中心项目十二月劳动竞赛成果 | |||
| 煤炭资讯网 | 2021/1/1 11:28:31 矿建勘探 | ||
|
【本网讯】进入十二月以来,中煤三建建安公司灵璧体育中心项目部积极与县政府对接,顺利完成清欠工作,回收工程款 3166.1万元。并在第一时间组织召开动员会议,针对外幕墙、钢结构、室内安装、室外管道、内装修等专业分包排列详细的人员、机械、材料组织计划;为做好班组夜间施工工作,项目部配备了2KW采光灯10组,项目部管理人员排好夜间值班表,协助班组做好夜间施工安全及施工工作。做好冬季施工工作,尤其是装修及铺装的湿作业工作,项目部配备了防冻棉摊、局部封闭采暖等设施。

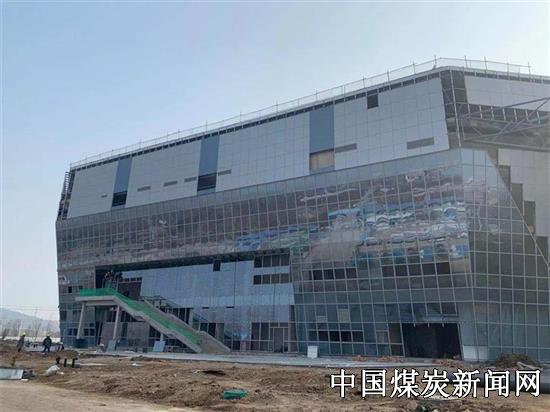

![]() 灵璧体育中心12月工程进展情况:钢结构:屋面封闭基本完(C区通道未完),马道制作完成,安装完1/2,面层保温及结构板材料进场,预计1月15日全部安装结束;幕墙工程:A区异型铝板、门窗月底全部完,B区龙骨安装全部完、玻璃材料全部到场、安装1/2,预计1月15日全部完;室内安装:防腐、保温施工完1/4,安装装修队伍施工需要,电线敷设完1/2,电缆电线材料全部到场。室内装修:装修涉及材料询价工作完成,AB区场馆墙面龙骨制作,墙面铝板定制中,月底可进场。游泳池砖侧面砖铺贴完成,地砖铺贴中;B区室内吊顶吊杆及龙骨基本完成,待外墙封闭即可安装吊顶面板,A区二层通风管道安装中,月底开始A区二层吊顶施工;室外安装及铺贴:室外安装全部完,局部泠凝水管道材料进场,月底完,铺贴用大理石已经与材料科联系订货;室外绿化:乔木种植完1/2;亮化工程:材料灯具全部到场,A区电缆电线敷设完成,1月5日前完成A区亮化调试。 灵璧体育中心12月产值情况:本月实际完成产值 900 万元,1-12月份累计完成:6232 万元。
| |||
