2月4日立春,新建成的川煤集团华荣公司代池坝煤矿瓦斯发电站刚好正式开机20天,共计发电19万余度。代池坝煤矿瓦斯发电站于1月10日通过华荣公司广旺中心验收。该矿瓦斯发电站以矿井抽出的瓦斯作为燃料,供代池坝煤矿工业用电,实现了变废为宝和矿井资源综合利用、节约能源、保护环境的目标,助推矿井高质量发展。

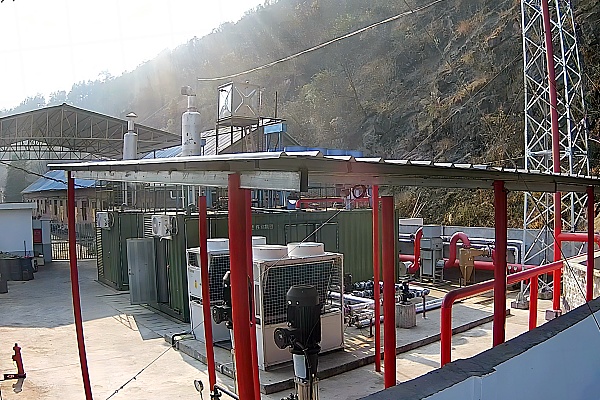

代池坝煤矿瓦斯发电站建设项目为华荣公司重点工程项目。该瓦斯发电站项目分土建工程和安装工程两期建设。2023年2月上旬瓦斯发电站开始施工,11月下旬设备安装完成,12月7日发电机组试运转成功。 代池坝煤矿瓦斯发电站占地面积约870m2,四周采用砖建造围墙,建有瓦斯发电厂房、瓦斯发电项目控制室、配电室主体工程、集控室等;安装了两台型号为700GJZ-PWWD-TEM2-3的瓦斯发电机组及配套设施,包括燃气发电机组、燃料供应系统、供水系统、电气系统、热工控制系统、消防、避雷系统等,并聘请了厂家技术人员在安装现场进行技术指导。瓦斯发电站还安装了输送电线路:从瓦斯发电站新架设一条架空输电线路(电压等级:6kV)至代池坝煤矿三五站,线路长度约0.95Km。瓦斯发电站把电能输送给煤矿三五站,然后从这里输出,供给本矿工业用电场所使用。
| |||
