陕投信丰能源2×1000MW机组工程1号机组体积最大单体部件——除氧器吊装完成

2025/12/24 11:17:33    矿建勘探

  【本网讯】12月19日,陕投信丰能源2×1000MW机组工程1号机组除氧器吊装作业顺利完成,此举标志着该机组建设正式迈入核心设备安装攻坚阶段,为后续机组并网发电筑牢了坚实的硬件基础。

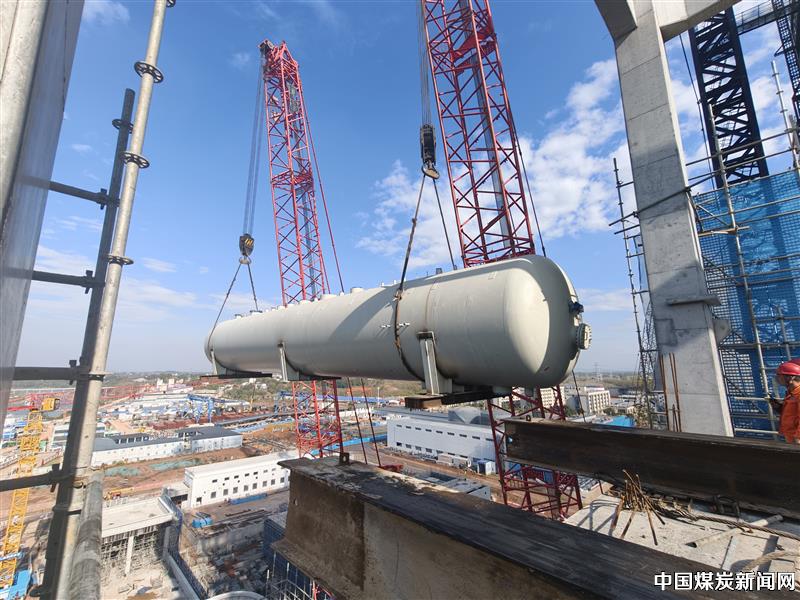

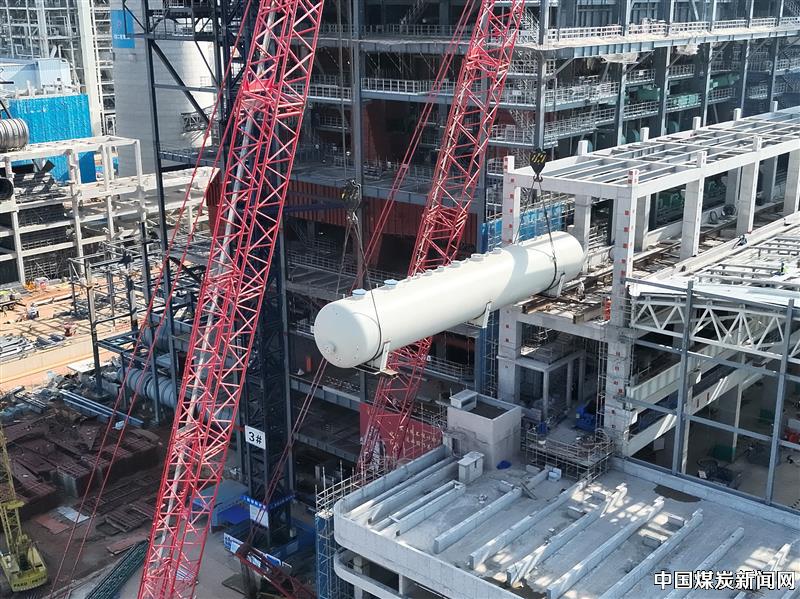

  本次吊装的除氧器是信丰能源1号机组体积最大单体部件,全长27.7米、宽4米、高4.7米,净重达114吨,需精准吊运至36米层指定安装位置,吊装难度大、精度要求高。为保障吊装作业安全高效推进,信丰能源充分发挥统筹协调作用,联合各参建单位召开专项研讨会,对吊装方案进行全方位论证,重点围绕吊装流程规划、设备受力计算分析、安全保障措施制定等关键环节展开深度研讨,确保方案科学可行、万无一失。本次吊装采用双机抬吊工艺,全体作业人员严格恪守操作规程,全程紧盯设备起吊、平移、就位等关键节点的运行状态,精准把控吊装精度与节奏,有效规避各类潜在安全风险,实现吊装一次精准就位,作业全过程安全可控、质量达标。


  随着除氧器吊装就位,1号机组汽机房内需采用双机抬吊工艺的重型设备已全部吊装完成。自此,1号机组汽机热力系统设备安装工作的重心将正式转向设备精细化对接、管路系统敷设等核心环节。下一步,信丰能源将持续加大施工安全与质量管控力度,全速推进工程建设进度,力争机组早日建成投产,为区域能源保供注入强劲动力。


本网通讯员:程飞
编 辑:一鸣


声明:本网站新闻版权归煤炭资讯网与作者共同所有,任何网络媒体或个人转载,必须注明"来源:煤炭资讯网(www.cwestc.com)及其原创作者",否则本网将保留追究其相关法律责任的权利。
转载是出于传递更多信息之目的,若本网转载有来源标注错误或侵犯了您的合法权益,请作者持权属证明与本网联系(本网通讯员除外),我们将及时更正、删除,谢谢。 邮箱地址:1017016419@qq.com

总编辑:李光荣    副总编:韩一凡  顾问:王成祥、王金星  主编:欧阳宏  编辑:杨建华(网站监督)、黄永维、曹田升、陈茂春
备案序号:渝ICP备17008517号-1|渝公网安备50010702502224号
电话:(023)68178780、13883284332
煤炭资讯网原中国煤炭新闻网
