十八个月啃下山地硬骨头 双系统打通电厂生命线

——中煤天津设计公司总承包的中煤广元输煤卸煤EPC项目建设纪实

2026/10/19 11:07:38    通讯特写

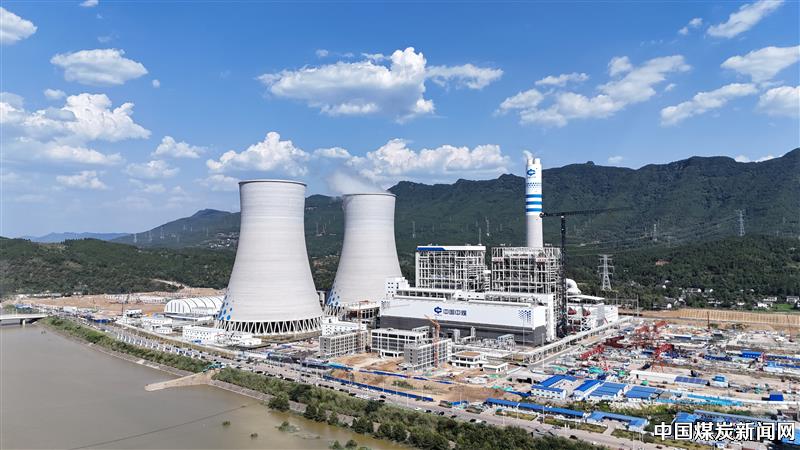

  作为千年古蜀道“一夫当关,万夫莫开”的险峻之地,四川省广元市地理位置特殊,一直是连通中部与西南的交通咽喉。如今,这片崇山峻岭之上,一座现代化能源工程拔地而起、焕新赋能——中煤广元燃煤发电项目,是四川省“十三五”以来首个核准的燃煤发电项目,也是全省目前唯一上报的国家“两个联营”示范项目。

  2024年10月,中煤天津设计公司组建的EPC建设团队,带着“建一项标杆工程、打通一条燃料动脉”的目标进驻蜀道山地,先后承接该项目输煤、卸煤两大系统的建设任务;2026年7月,两大系统已顺利通过六方联合初步验收进入代保管阶段,目前正在全速推进收尾消缺工作,全程实现零重大安全事故,核心节点提前2个月落地,为年90亿千瓦时清洁电力的顺利送出筑牢坚实保障,书写山地能源建设的实干答卷。

  双系统同步攻坚硬核任务叠加山地考验

  作为整个电厂的“燃料心脏”,输煤与卸煤两大系统承担着全厂燃煤接卸、转运、存储、输送的核心功能,是保障百万千瓦机组稳定运行的前置关键工程。其中,该项目输煤系统于2024年10月签约、12月开工,刚性明确2026年3月底具备上煤条件的建设目标;2025年5月落地的卸煤系统工期更为紧张,仅12个月工期就需要同步完成全套建设调试任务,与输煤系统同步达标投用。

  两大系统深度关联、一体联动,任一环节滞后都会直接影响全厂投产进度。加之施工现场地处川北深山,无连片平整作业面,山体高差大、地基易沉降、雨季降水集中,且区域生态保护标准严苛,深基坑支护、跨沟栈桥架设、重型设备山地转运等一系列难题集中叠加,常规平原地区的施工方案在这里几乎全部“水土不服”。公司项目团队坚持“以为客户创造价值为使命,以奋斗者为本”的价值理念,树立“建一项工程,创一块牌子,赢一方市场”的意识,从进场第一天起就锚定“高标准、高质量、保节点”的核心目标,向这片山地发起攻坚。

  破局山地桎梏实干拓造施工通途

  进场之初,摆在项目团队面前的第一道难题,就是“路”。连续的山地让原本规划的施工便道多处中断,大型吊装设备、钢筋、水泥等物资根本无法直达作业面。

  “古蜀道能走通马帮,我们就能走通工程车。”公司项目团队没有“等靠要”,带着施工班组连夜扎进现场,一边重新踏勘地形,一边制定便道加固方案。大家轮班值守,铺垫碎石、开挖排水沟、铺设防滑钢板,硬是在陡坡和沟壑之间,抢修出一条全长近3公里的环形施工通道,让滞留在场外的第一批翻车机核心设备顺利运抵作业面。

  山地施工的挑战远不止便道这一项。翻车机房深基坑紧邻山体,最大开挖深度超过15米,周边土体稳定性差,稍有不慎就可能出现边坡滑移风险。勘察、设计、施工三方技术骨干,连续一周驻扎在基坑边上,反复比对地质勘探数据,最终确定“分级放坡+土钉墙+坡面挂网喷锚+坡顶截水沟”的组合工艺,既避免了大面积开挖破坏周边山体植被,又把深基坑施工的安全系数提升到最高等级。2025年6月,公司项目部高效完成翻车机室、0号转运站及二期翻车机至0号转运站暗道基坑边坡支护桩、土石方开挖、边坡喷护等一系列关键工程。

  输煤栈桥的建设同样是一块难啃的“硬骨头”。多条栈桥需要跨沟、跨路架设,传统现场拼装工艺不仅高空作业风险高,施工周期也根本赶不上节点要求。公司项目团队反复推演,创新采用“山脚模块化预制+现场分段吊装”的方案,在平整的山脚下开辟预制场地,提前完成栈桥桁架的焊接、防腐、检测工作,再用大型汽车吊分段吊装完成高空对接,原本计划6个月完成的栈桥主体工程,最终只用了4个月就全部顺利封顶。“困难再多,我们也要迎面而上,把难的底色变成实干拼搏的亮色。”大家坚定地说。2026年3月1日,输煤系统工程土建工程圆满竣工,正式全面进入设备安装阶段。

  节点连连突破提前两月打通燃料动脉

  时光镌刻奋斗印记:2026年4月9日,首批次煤顺利进厂;4月12日,输煤系统2号皮带机顺利完成安装工作;4月15日,1号带式输送机顺利完成首次空载试运转;4月21日,输煤系统1B、2B、3B、4B和5号皮带机完成联合调试,提前合同工期2个月实现里程碑上煤节点;4月29日,输煤系统顺利完成首次带煤运行;5月11日,1A、2A、3A、4A皮带完成运行调试;6月11日,1号机组并网发电一次成功;6月25日,输煤系统顺利完成168小时满负荷试运行任务,正式具备投用条件。

  7月7日,卸煤系统翻车机圆满完成重载调试与专项性能检测,顺利通过专家组现场核验。7月31日,输煤、卸煤系统顺利通过六方联合初步验收,正式移交建设方进入代保管阶段。

  从图纸上的线条到山地上的钢铁廊道,从设备进场时的零散部件到联动运行的完整系统,18个月里,项目团队先后攻克了山地地基处理、雨季连续施工、多专业交叉协同等数十项技术难题,把“不可能完成的任务”变成了实实在在的建设成果。在调试最紧张的那段日子,现场办公室的灯光常常亮到凌晨两三点,技术人员围着控制台反复核对每一组运行参数,运行记录写满了厚厚的三大本,每一页都标注着细致的调试备注,确保每一次设备启停都安全可控。

  锚定标杆赋能深耕西南续写能源新篇

  18个月,在历史的长河中不过是弹指一挥间,但对于公司项目团队来说,却是18个月的日夜坚守与奋战。这其中,有烈日下的挥汗如雨,有寒风中的坚定执着,有深夜里的灯火通明,有攻克技术难关后的欢欣鼓舞……

  从崇山峻岭间打通“燃料生命线”,到百万千瓦机组顺利并网发电,项目建设者在古蜀道旁,完成总计265套图纸、62套核心设备的山地EPC交付,交出了一份亮眼的能源建设答卷。该工程凭借卓越的安全管理体系与实施成效,荣获“电力建设工程安全生产标准化一级”认证,成为四川省能源基建领域的安全标杆。

  中煤广元煤电一体化项目投产后预计年发电量达90亿千瓦时,实现营业收入100亿元。这股强大的绿色电能,将沿着银线飞向千家万户,给四川电网迎峰度夏注入“强心剂”。

  站在新的建设起点回望,这条在古蜀道旁延伸的燃料输送廊道,不仅是一条保障机组稳定运行的能源通道,更是新一代能源建设者传承奋斗精神、突破山地建设难题的奋斗之路。公司项目团队将依托这个标杆项目的示范效应,进一步深耕西南片区市场,在能源建设的大舞台上不断创造新的辉煌,为中国中煤在广元地区的发展贡献更多力量。


本网通讯员:王莉棉
编 辑:一鸣


声明:本网站新闻版权归煤炭资讯网与作者共同所有,任何网络媒体或个人转载,必须注明"来源:煤炭资讯网(www.cwestc.com)及其原创作者",否则本网将保留追究其相关法律责任的权利。
转载是出于传递更多信息之目的,若本网转载有来源标注错误或侵犯了您的合法权益,请作者持权属证明与本网联系(本网通讯员除外),我们将及时更正、删除。邮箱:1017016419@qq.com

总编辑:李光荣     副总编:韩一凡    顾问:王成祥、王金星    主编:杨建华    编辑:欧阳宏(网站监督)、曹田升、陈茂春、胡九潭、孔德金、王金启、徐晓燕
备案序号:渝ICP备17008517号-1|渝公网安备50010702502224号
电话:(023)68178780、13883284332
煤炭资讯网原中国煤炭新闻网
