| 陕投信丰能源2×1000MW机组工程1号机组顺利完成原煤仓首次上煤 | |||
| 2026/10/9 10:39:27 局矿快报 | |||
|

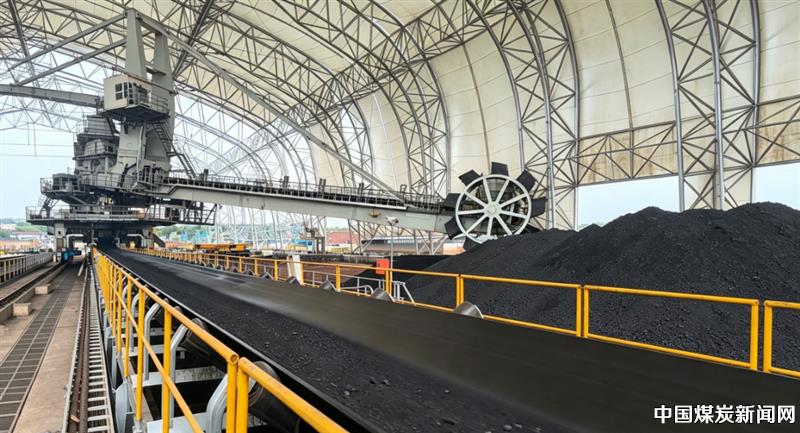

【本网讯】10月4日,陕投信丰能源2×1000MW机组1号机组锅炉C、E原煤仓首次上煤工作圆满完成,标志着项目输煤系统具备稳定连续的取上煤能力,为后续蒸汽吹管及机组整套启动调试提供了可靠燃料保障。 ![]() 为保障首次上煤顺利推进,信丰能源统筹各参建单位协同发力,高效完成输煤设备单机试转、缺陷排查闭环、设备清扫润滑、保护定值核对等前期准备工作,并组织全员开展安全技术交底。上煤期间,运维人员全程在岗值守、实时动态监测,精准记录设备振动、轴承温度、皮带工况、上煤速率及煤仓料位等核心数据,全面校验输煤设备联锁启停与协同运行状态,重点排查整改皮带跑偏、堵煤、打滑等潜在隐患。通过“程控智能监控+现场动态巡检”双重管控模式,全过程把控作业安全与设备状态,实现首次上煤一次性成功。 下一步,信丰能源将全面复盘本次上煤联调工作,梳理系统运行薄弱环节,建立缺陷闭环整改台账,分级落实消缺复验工作,持续优化设备运行工况,全力保障机组按期投产。
| |||
