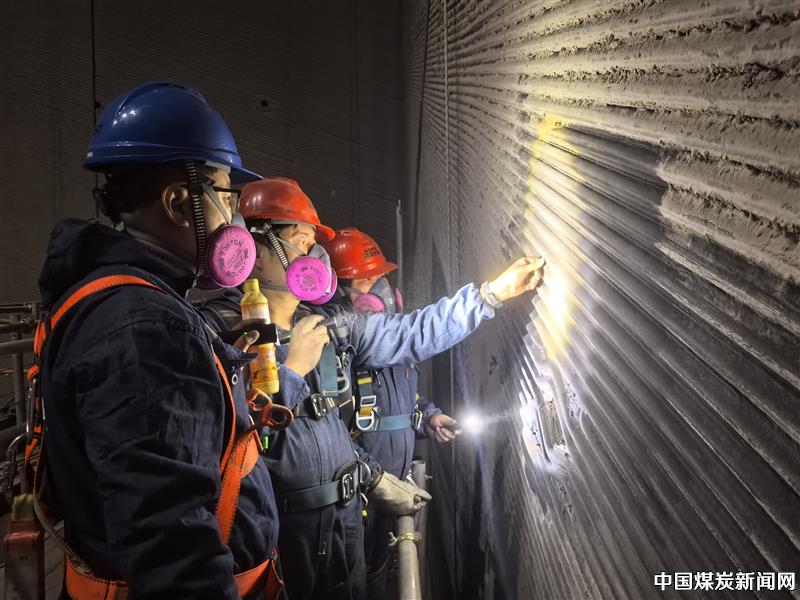

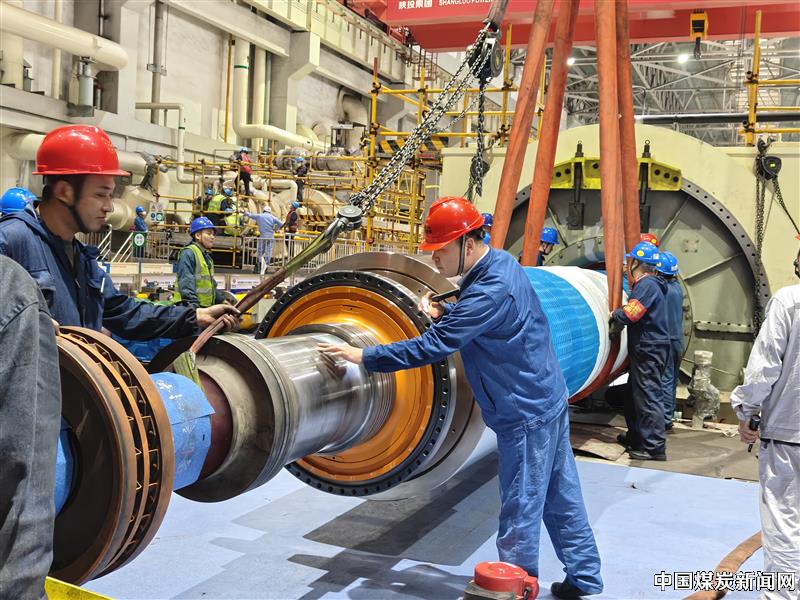

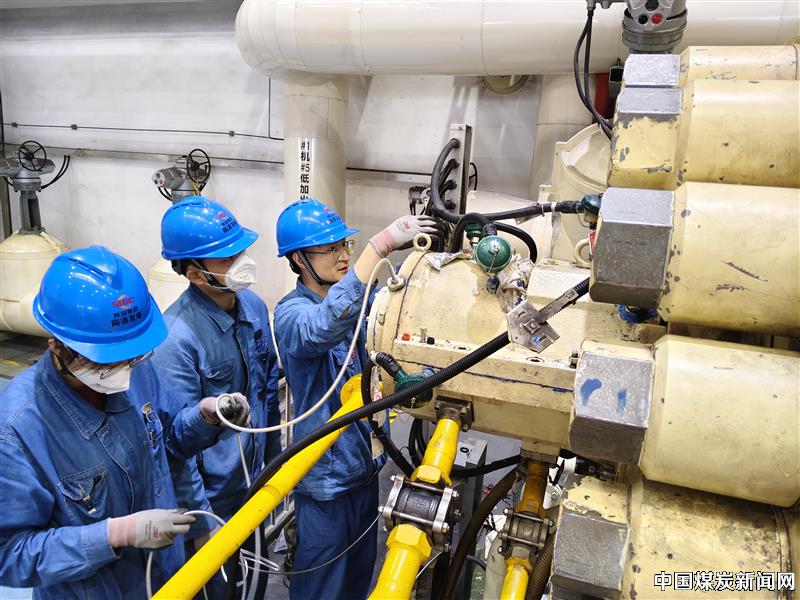

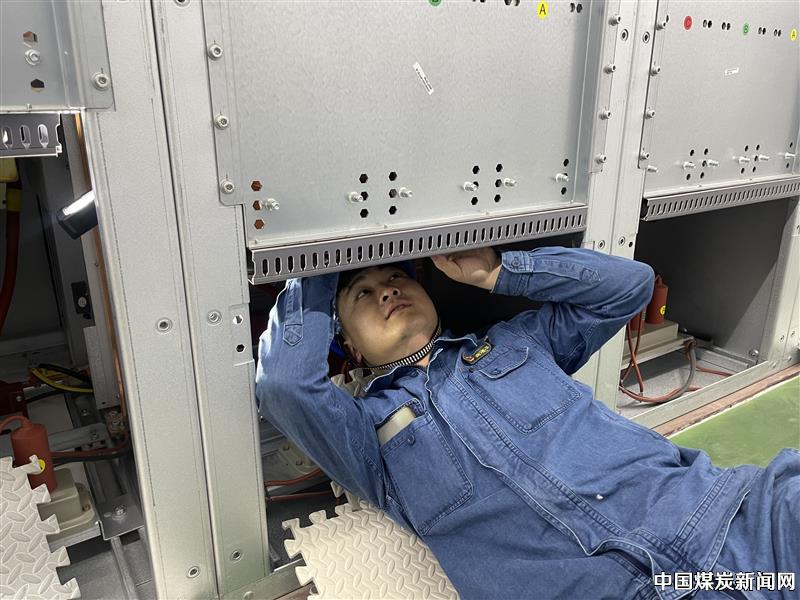

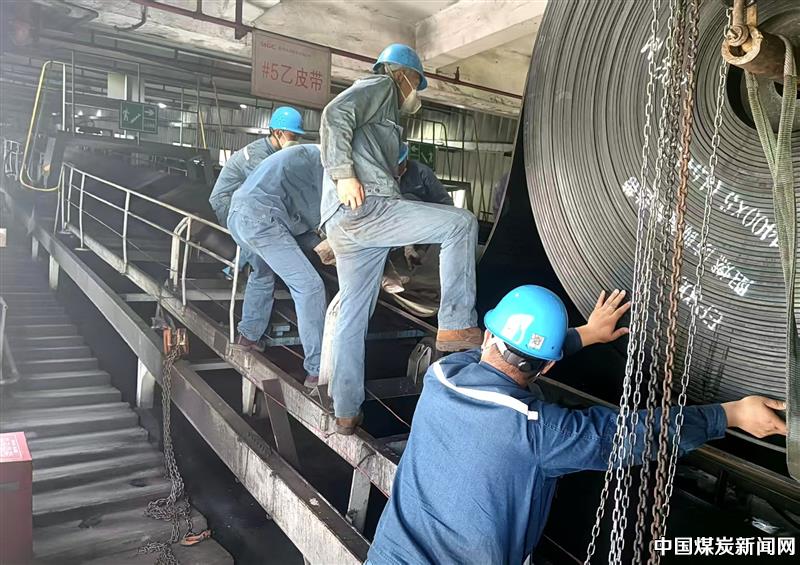

六月盛夏,暑浪升腾。陕西商洛发电有限公司1号机组A级检修收官之战激战正酣。自大修启动以来,公司统筹部署,锅炉、汽机、电气、热控、输煤各专业勠力同心,运行、安监、物资、后勤等部门同向发力。截至6月8日,全体参修人员连续奋战60余天,累计完成检修项目1270余项,整体检修完成率达90%以上。80余名专业骨干主动放弃休假,在大修主战场扛起岗位职责,以坚守与汗水奏响机组提质增效奋进乐章,生动展现了新时代电力人的责任与担当。 ![]() 炉膛之下,排查8000余根炉管筑铁壁 机组大修攻坚,锅炉专业肩负受热面防磨防爆检查重任。炉膛内部粉尘弥漫,作业温度超40℃,加上厚重的防护装备,以及长期躬身作业,检修人员的工装很快便被汗水浸透,单日需更换两三套。 面对8000余根炉管排查任务,班组落实“分片包干、双人复核”工作机制。班组人员白日驻守炉膛,逐一检测管壁厚度,细致排查裂纹、腐蚀等隐患;夜间汇总分析检测数据,完善隐患台账,精准标注缺陷炉管,敲定更换点位。 历经12个昼夜拉网式深度排查,班组累计查出各类缺陷2167项,完成超标换管116根,处理防磨瓦破损852处。所有排查问题,逐项建档立卡,全部闭环整改。本次A修,锅炉专业累计完成176项检修任务,为机组长周期稳定运行筑牢铜墙铁壁。 ![]() 汽轮机旁,精修近50套系统破顽疾 汽机专业本次大修涵盖435项检修项目,涉及汽轮机、发电机本体及油系统、给水系统、调速系统等近50套系统检修任务。检修团队锚定汽轮机本体检修、高温高压管道容器检查、阀门内漏整治等28项重点项目,细化每日作业清单,倒排施工节点、挂图盯控进度,压实全流程检修责任。 针对汽轮机转子、隔板等关键精密部件,技术骨干对照图纸反复研讨检修方案,精细化开展间隙测量、打磨修复;聚焦附属管路渗漏、阀门卡涩等长期遗留顽疾,逐一拆解排查、更换密封配件,彻底根除设备陈年隐患。“高压缸内部装配间隙误差要控制在毫米级精度,分毫偏差都会影响机组效率。”汽机点检长孟羊阳说道。 检修期间持续高温,汽机房日间环境 | |
